摘要:蘇州市吳中區東太湖清淤淤泥固化工程采用真空預壓工藝進行軟基處理。這是真空預壓工藝首次在蘇州市水利工程地基處理中的應用,本文著重說明的是真空預壓施工工藝和質量控制要點。
關鍵詞:真空預壓 塑料排水板、固結度、施工工藝、質量控制
吳中區東太湖為保證東太湖水質,對東太湖湖底底泥進行生態清淤,將生態清淤淤泥吹填到指定排泥場。現工程需要,需對6#排泥場已吹填淤泥進行真空預壓固化處理。6#排泥場面積約40萬平米,淤泥平均深度約3.5米,處理淤泥約140萬方?,F(xiàn)簡單介紹一下淤泥真空預壓固化工藝。
一、真空預壓工藝的原理
真空預壓法是地基處理的一種方法,是用薄膜對需要加固的軟基進行密封與大氣隔離,借助真空泵抽真空,通過鋪在加固體表面的的濾管的水平排水通道及塑料排水板的垂直排水通道將加固區內的空氣和水抽走,形成負壓真空,該負壓通過真空管道及垂直排水通道逐漸向深度方向延伸,并向四周土體擴散,使加固土體內部與垂直排水通道、土體中產生壓差,在此壓差的作用下,土體中的孔隙水不斷由排水通道排出,使孔隙水壓力降低,最終使土體固結壓密。它具有工程造價低,施工工期短的優點,在沿海地區、水利工程和市政、建筑工程中得到越來越多的應用。
二、真空預壓的施工工藝:
真空預壓的工藝流程:測量放線→清基→插板→鋪編織布→鋪設濾管→鋪土工布→鋪密封膜→真空預壓→地基檢測。
①測量放線:根據施工圖紙和現場的平面布置,用經緯儀和水準儀進行測量放樣,本工程每個單元約為2.5萬平米,合計分為12單元塊,用木樁放出各加固單元邊線的準確位置。
②清基:壓倒蘆葦后,平整場地測量地面標高,并挖好四周密封溝。小螺鉆測定淤泥層厚度與土質,確定塑料排水板長度等。
③插板:采用SPB-A型塑料排水板;按間距1m*1m和所定深度插打,板頭外露約0.5m,施工方法采用機械結合人工。
④鋪編織布:鋪設150g編織布一層,四周各外擴1.0m。
⑤鋪設濾管:按間距2m鋪設水平管同時連接水平管與排水板。與水平管垂直方向10-15m間距鋪設,波紋濾管并與水平管由三通四通相連,埋設真空度監測探頭,真空度監測探頭在水平管和塑料排水板中均要埋設,安裝好后即測初始值。
⑥鋪土工布:將塑料排水板水平管緊貼地面,鋪設二層200g的短絲無紡?fù)凉げ迹闹芟蛲鈹U(kuò)大1.0m。
⑦鋪密封膜:整平土工布后,再依次鋪設兩層厚度為0.12-0.14mm的聚氯乙烯、真空膜,各邊外擴2m。在四周密封溝位置將邊緣的土工布和真空膜埋入覆蓋粘土并人工踩實,保證密封效果。膜上安裝沉降標,固定好并測定初始標高。
⑧真空預壓:全部鋪設好并檢查漏氣后,試抽真空,施加真空荷載的過程中應緊密觀測真空度與地基變形,若出現真空度高而變形量過小時,則應適當調整真空加載速率,以避免部分土體過快固結,而影響后期強度,甚至失敗。膜下真空度達到80KPa后穩壓,將真空泵排水的水覆蓋于膜上,這樣有利于真空度保持和增加荷載。抽真空后每天都對各項指標進行監測,并分別記錄,以曲線形式提出,并以s-t;v-t等關系曲線表達。停泵時間根據強度增長推測結果,沉降觀測結果和真空度傳遞情況而定。
⑨適時進行地基承載力試驗,驗證地基承載力滿足60KPa的設計要求。
⑩檢測合格后撤膜、撤泵,進行密封溝回填碾壓處理。結束清場。
三、監理質量控制:
1、原材料、設備的質量控制:
按照規范規程把好原材料的質量關。對工程中使用的塑料排水板、密封膜、土工布、濾管等原材料,在材料進場時要求廠家提供合格證和質量檢驗證明書,在開工前和施工中還要按設計文件和有關規程、國家標準的要求進行批量檢驗。對塑料排水板需進行外形尺寸、縱向通水量、復合體抗拉強度、濾膜滲透系數、濾膜等效孔徑、濾膜抗拉強度等指標。密封膜需進行厚度、拉伸強度、斷裂伸長量等指標。
2、進行項目劃分和單元評定
項目劃分:本工程為新工藝,《水利水電基本建設工程單元工程質量等級評定標準》和《江蘇省水利工程施工質量檢驗評定標準》中沒有相應的表格。為此,監理單位與蘇州市水利質監站協商,本工程分為試驗段、東一至東六區、西一至西八區合計15個分部工程,除試驗段為1萬平米外,其它分部工程根據地理位置約外2.5萬左右。每個分部工程分為清基、排水板打設、材料鋪設和設備安裝、真空預壓等四個單元。并參照《真空預壓加固軟土地基技術規程》JTS147-2-2009設計了單元工程評定表,通過市水利質監站的審核后用于工程質量單元評定。
3、做好單元的施工質量檢測工作:
對排水板施打的施工過程做好檢查,根據試驗段試驗排水板的間距為1米,由于真空預壓的排水時間與排水板的間距的平方成反比,所以排水板的間距控制尤為關鍵,將影響真空預壓的排水時間。另外,排水板的施打深度、回帶率、垂直度也是工程控制的指標。真空預壓時的真空度檢查、沉降記錄等。都要做好檢查工作。
4、做好地基承載力檢測試驗工作:
真空預壓結束后,及時對加固后的地基進行承載力試驗工作。本工程要求地基加固后的承載力為60KPa。在檢測單位檢測合格后,建設單位還邀請檢測單位進行第三方檢測,確保檢測結果的準確性。
5、做好單位工程和分部工程驗收
在分部工程施工結束后,及時對分部工程的各個單元工程進行評定,并收集好材料檢測資料、工序質檢資料、地基承載力報告等資料后組織建設單位、施工單位、設計單位等進行聯合驗收。等單位工程結束后進行單位工程完工驗收。

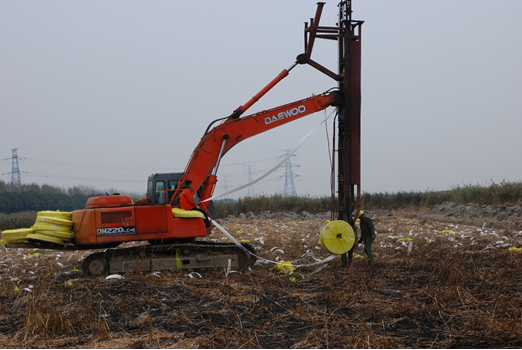

塑料排水板機械施工
地基靜載試驗
