一、工程概況:
走馬塘主要為太湖流域的排水通道,為避免倒灌進入張家港東部地區,在張家港段走馬塘西側建設七干河西節制閘,考慮永鋼蘇化等骨干企業的通航需求(兩企業目前水運物流量已超1500萬噸,未來五年將達到3000萬噸以上),閘門規模為16m,啟閉機房建筑為框架結構,建筑等級為2級。
節制閘由閘身結構、閘門、啟閉機、電氣設備、上下游翼墻、消力池及護底、護坡、上下游靠船墩等組成。閘室采用鋼筋混凝土整體結構,升臥式平面閘門,液壓啟閉機;上下游翼墻懸臂式結構。水泥攪拌樁基礎處理,閘室采用連續水泥攪拌樁防滲墻,下游防沖槽導梁基礎水泥土攪拌樁。
二、混凝土裂縫的情況:
閘墩、消力池墻、上下游翼墻墻墻身混凝土表面共發現裂縫11條,裂縫寬度一般為≤0.1mm,僅有4條裂縫寬度≥0.15mm。裂縫最大長度2.8米。
混凝土裂縫匯總表
編號 |
裂縫部位 |
位置 |
縫長 |
縫寬 |
備注 | |
底端距底 板距離 |
距本節上 游側距離 | |||||
1 |
上游左側翼墻1-1 |
0 |
2.0 |
1.7 |
0.1 |
不貫穿 |
2 |
上游消力池左側墻 |
0.5 |
4.2 |
2.6 |
0.1 |
不貫穿 |
3 |
左側閘墩 |
1.7 |
6.0 |
0.8 |
0.12 |
貫穿 |
4 |
左側下游翼墻1-1 |
0 |
3.2 |
1.7 |
0.16 |
貫穿 |
5 |
左側下游翼墻1-1 |
0.5 |
12.4 |
1.0 |
0.13 |
不貫穿 |
6 |
右側上游消力池墻 |
0.3 |
4.4 |
2.2 |
0.15 |
不貫穿 |
7 |
右側下游消力池墻 |
0.3 |
4.5 |
0.9 |
0.16 |
貫穿 |
8 |
右側下游消力池墻 |
0.2 |
6.0 |
1.0 |
0.15 |
貫穿 |
9 |
右側下游消力池墻 |
0.3 |
7.2 |
0.8 |
0.12 |
貫穿 |
10 |
右側下游翼墻1-1 |
0.1 |
6.9 |
2.8 |
0.1 |
貫穿 |
11 |
右側下游翼墻1-1 |
0.1 |
9.3 |
2.7 |
0.11 |
貫穿 |
統計 |
1) 1)具有明顯特征的裂縫共有11條 2) 2)裂縫寬度一般為,有4條裂縫寬度≥0.15mm。 3) 3)最大裂縫長度2.8m。
|
三、混凝土裂縫原因分析:
七干河西節制閘墩墻、翼墻,屬于大體積混凝土。混凝土澆筑完畢后的一個月左右,就發現翼墻、消力池墻有裂縫產生,寬度一般≤0.1mm,2個月之后基本穩定,沒有再出現新的裂縫,從特征上分析基本屬于干縮裂縫。
干縮裂縫的產生主要是由于混凝土內外水分蒸發程度不同而導致變形不同的結果,與混凝土的水灰比、水泥的成分、水泥的用量、集料的性質和用量、外加劑的用量等有關。
裂縫的出現不但會影響結構的整體性和剛度,還會引起鋼筋的銹蝕、加速混凝土的碳化、降低混凝土的耐久性和抗疲勞、抗?jié)B能力。
四、裂縫的處理:
混凝土裂縫的處理方案很多,如:表面修補法、表面修補法、表面修補法、混凝土置換法、電化學防護法等。本工程根據裂縫的特點,經過建設單位、監理、施工等代表討論,決定采用壁可法灌漿處理。
1、壁可法灌漿處理:
壁可法是利用橡膠注入器的內部壓力將特殊環氧樹脂注入材料緩慢的注入到混凝土裂縫中并達到裂縫的微細末端。
2、處理順序
固定灌漿嘴 清理裂縫 封閉裂縫 配置漿液 灌漿
3、處理過程:
(1)、首先對裂縫進行標記。
(2)、對裂縫每隔15cm用電鉆進行鉆孔,埋設灌漿嘴。
(3)、對裂縫表面打磨,并用棉布將表面清洗干凈,用電吹風對裂縫進行除塵。
(4)、用粘結劑對裂縫表面進行封堵。
(5)、調配膠體并將其注入注射器內,然后從下往上將膠體通過灌漿嘴注入裂縫中。
(6)、待膠體固化后拆除灌漿嘴。
(7)、對灌漿嘴部位進行修補,用砂紙將其表面打磨平整。
五、處理效果:
裂縫處理效果的檢查方法,有鉆心取樣、壓水試驗、壓氣試驗。本工程裂縫處理效果檢查,采用的是鉆心取樣方法。通過對鉆心試樣的檢查,發現裂縫灌漿飽滿,基本達到預期效果。
附:混凝土鉆心取樣圖

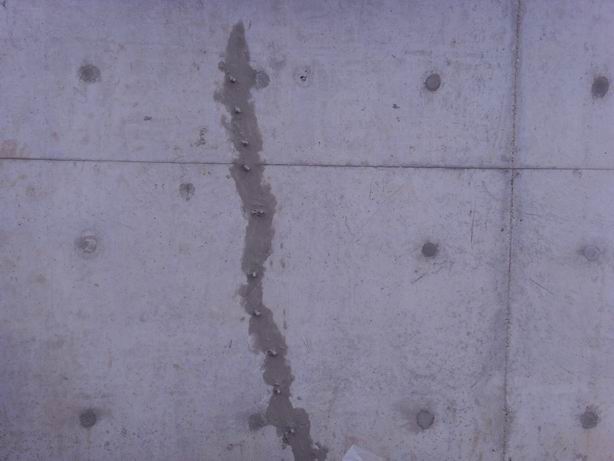

1、混凝土裂縫處理

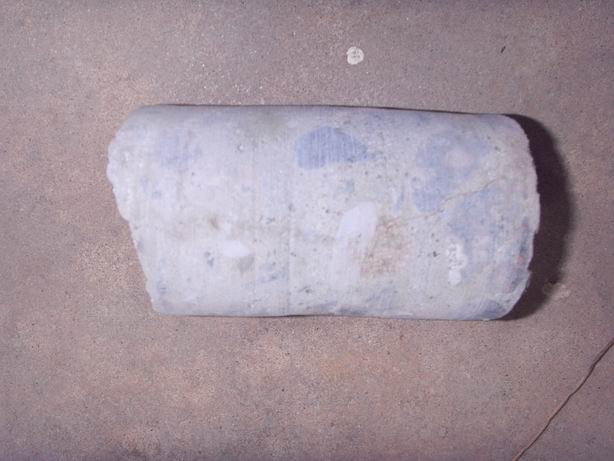

2、混凝土裂縫處理后鉆心取樣試樣
